三月初,黄陵发电公司2×660MW项目启备电源引接进入部署启动阶段。

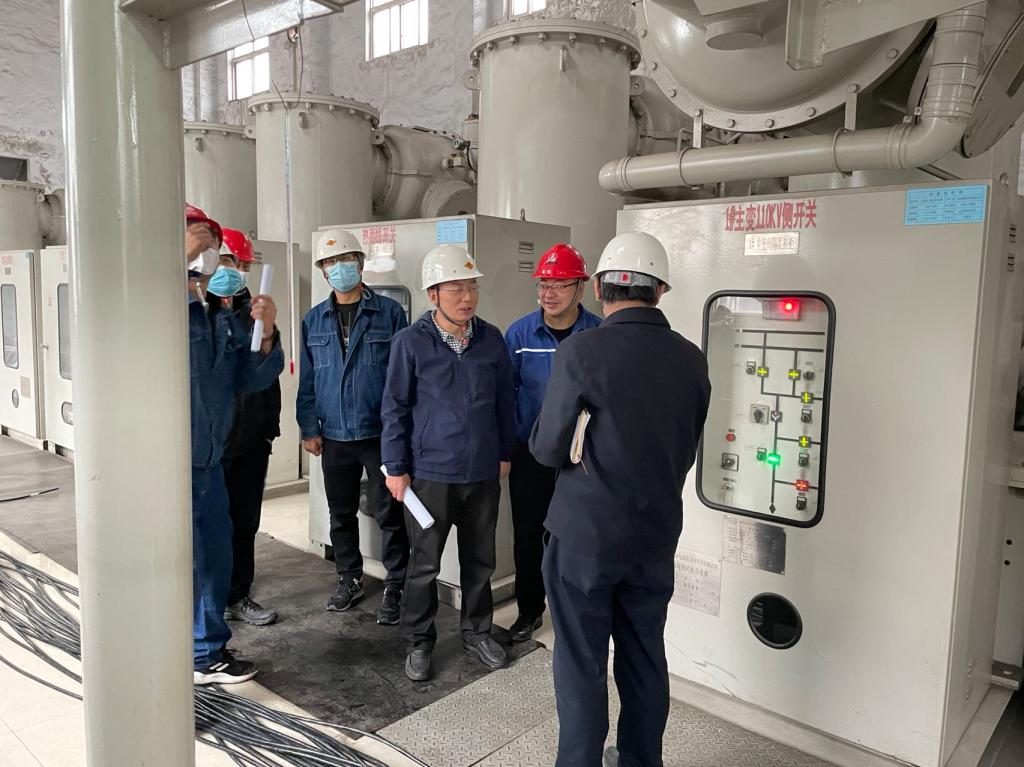

本期整套改造利旧原二期1#主变出线间隔作为启备变110kV出线间隔,原间隔电流互感器变比太小无法满足实际需求,需更换原 1#主变出线间隔 GIS 成套电器内断路器两侧电流互感器线圈、吸附剂、密封圈,并将普通接地开关更换为快速接地开关。同时室外部分新增线路电压互感器、氧化锌避雷器及电缆终端。新增1面110kV线路保护测控屏,布置在二期电子间预留屏位及相应的二次控制电缆敷设、接线及保护控制调试工作。
在加快工程进度的情况下,公司着力加强质量管理,工程开工前完成了质量管理策划,制订了整体控制质量目标,并层层分解到设计质量目标、设备质量目标、建筑施工质量目标、安装施工质量目标、调试质量目标、项目文件与工程档案管理目标、生产准备管理目标和生产考核期的质量管理目标。
结合工程控制质量目标,黄陵发电公司完善了《新技术应用示范工程实施计划》,制定下发《2×660MW项目启备电源工程实施方案》,规范了本工程应执行的国家标准及与电力有关的行业标准,确定了质量管理工作原则,严格控制,做到了“样板引路”,从而保证了整个工程的基础标准和验收标准。
随着交叉作业的大面积展开,公司认真检查了各施工单位制订的施工现场成品保护的管理办法和现场实施措施,加大了成品保护力度,避免了现场二次修复事件。
截至目前,原定八日的停电计划作业在五天内顺利结束。二期110kv GIS改造一次、二次施工引接工作,架空线路施工敷设已全部完成。
