机电公司:一场持久的“三方会战”

——供电通信系统抢修小记

发布时间:2020-07-14 17:25:47 作者:张辉

7月12日早上七点,当大家还享受着周末闲暇时光时,机电公司十名抢修队员已经坐在应急抢修车上急匆匆地向野外飞奔而去,这是他们配合发电公司抢修热黄110千伏输电线路光缆的第二天。

时间追溯到7月11日下午,一场瓢泼大雨席卷店头地区,给酷热的夏天带来清凉的同时也给矿区安全生产带来了隐患。发电公司供电系统通信光缆由于受到大雨侵袭出现信号中断,热黄线路差动保护失效,这就意味着一旦线路出现停电故障,保护若不能及时切除故障点,将会给发电公司发电上网和矿区供电安全带来重大安全隐患。

“发电公司热黄110千伏输电线路双回差动保护通信中断,供电所和信息中心技术人员立即组织故障处理。”根据矿业公司副总经理刘建伟总体安排,机电公司通信光缆抢修工作拉开了帷幕。

由于庞杂冗繁的光缆错综交织,加之大雨之下的山路泥泞不堪,线路带电运行不能爬杆作业,给故障巡查工作带来不小的困难。经过几个小时的巡查,初步断定故障点在鲁电线路通信光缆上,此时已是夜里十一点多,由于大雨影响,考虑人员上塔安全,计划7月12日早进行全面系统排查。

“供电所线路人员对鲁店线路铁塔逐级登塔巡视,信息中心通信人员分段进行信号检测,大家抓紧时间,一定要细心,尽快查出故障点。”7月12日一大早,在通往故障巡查的路上,现场抢修任务已经分配完成。

此时天上飘有毛毛细雨,浓浓的白雾笼罩着山头,抢修车在绕过几道山路后停靠在山脚下,抢修人员背着沉重的仪器设备和工器具徒步前进,他们不顾山路泥泞,在布满荆棘的小道上艰难地前行着,期间不时有人滑倒,随手擦擦满身的泥巴继续走着。

“杨华带人分批分段登塔查巡故障,一旦发现故障立即汇报。”“赵博你们几个配合查找故障,做好熔接光缆的准备工作。”抢修人员刚到达现场,便按照分配的工作任务立即投入到“战斗”中,巡查工作紧张有序地进行着。

“故障点找到了!”经过一个多小时的紧张巡查,线路维护人员在19号铁塔上发现光缆的断点。

“光缆上有放电声响,供电所要根据现场实际情况制定新的抢修方案。”徐建军了解到故障原因后对现场抢修做出新的安排。

机电公司供电所立即联系延安供电局将鲁店110千伏线路由运行状态转为检修状态,根据现场实际,确定了“张力引线”方案。

“用旧光缆牵引新光缆,只有保持光缆两端的力量平衡,才能保证对下方跨越高压输电线路有足够的距离。”作业现场,徐建军和王岗在线路两端同时指挥,用对讲机随时沟通现场情况。

抢修现场,19号铁塔抢修人员用力拽着并一点点放着光缆,18号铁塔抢修人员用尽全力狠劲拽,即使野外气温只有20多度,但此时所有人都大汗淋漓,在紧张有序的号子声中,一边放、一边拉,在两边紧锣密鼓的配合下,时至下午19点多,400余米的光缆贯通完成。

“准备发电机,打开应急照明灯,熔接光缆缆芯。”在灯光照射下,光缆熔接紧张地进行着,最终在20点多将两个光缆接续成功。

“联系发电公司和延安供电局,确认差动保护状态。”经过技术人员确认,两端差动保护装置告警消除,通信正常。

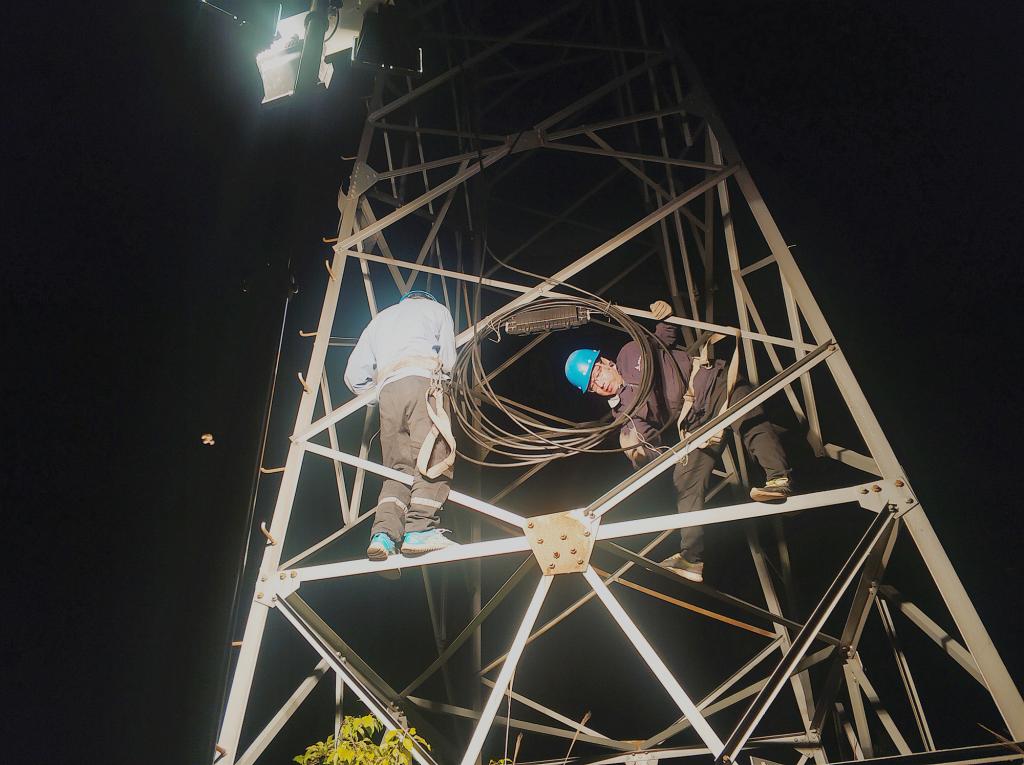

“光缆熔接完毕测试正常,尽快上塔固定!”此时野外气温只有十几度,队员们不顾天气阴冷一鼓作气,趁着微弱的灯光,在做好安全措施的前提下,登塔固定光缆。只见铁塔上两三人在艰难地捆绑光缆,铁塔下七八人使劲拽拉,防止光缆滑脱。当光缆固定完好后,大家才松了一口气,脸上露出欣慰的笑容……

漆黑的夜里,冷风嗖嗖,放松下来的队员们这才感到几分寒意,肚子也开始唱起了“空城计”,十几人坐在抢修车里顿感困意,大家裹了裹沾满泥巴的工服,蜷缩在车里,静待回家……(张辉)
