A级检修全称为对应扩大性大修,是发电企业按照规程要求定期对发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能,对电厂安全稳定发展,有着重要的意义。
二季度,发电公司对2号机组进行自2015年投运以来的首次A级检修。
发电公司三期两台装机容量300MW循环流化床机组,每年可为国家电网输送电能超30亿千瓦时。此次检修涉及七个专业,408个项目,其中一般标准项目330项,非标准项目78项。该公司上下高度重视,自4月23日起,经过50天的奋战,顺利实现锅炉点火启动、汽机冲转、汽门严密性、机组超速试验及并网等“五个一次成功”,递交了一份完美的检修答卷。
超前谋划,唱好安全“重头戏”
一直以来,发电公司坚持遵循“安全是一切工作之首”,把安全生产摆在讲政治的高度,狠抓安全管理不放松。
2月初,发电公司便开始着手准备,每周对设备及周边环境进行一次安全评估,每半月进行一次物资盘点,针对物资申报与到货、非标技改项目准备情况、大修及监理队伍人员准备、大修现场布置、大修标准文件编制等诸多方面逐一盘点,安排专人负责,做到大修任务人人操心,人人负责;每天早会汇报大修准备工作进展情况,统筹协调推进大修准备工作。
4月20日,发电公司召开2号机组A级检修动员会,编写下发大修项目计划,将NOSA安健环管理与人的行为治理安全要素充分融入其中,各专业对机组现阶段运行状态所存在的安全隐患和问题逐一做了详细说明,对检修全过程进行详细规划和要求,确保检修有的放矢,精益求精。
项目开工前,对施工区域进行合理布局。将NOSA元素融入现场,加装施工隔离围栏,专人值守对出入人员信息进行登记;醒目位置悬挂安全标语横幅,高空作业、平台孔洞等危险区域张贴安全警示标志,检修现场时时保持干净、整洁,班前班后会为工作人员充分讲解安全操作规程,安全管理人员每天不定期巡查提醒、重点项目旁站监督、不间断跟踪闭环,对现场的亮点作业情况和违章情况进行检查通报,充分发挥警醒和鼓舞作用。从作业环境、人员思想、管理约束等多方面入手,充分营造出一个井然有序、防护设施齐全规范、文明施工气氛浓厚的安全作业氛围。
该公司领导班子以身作则,在严格落实干部走动式管理的同时,以“安全生产月”活动为契机,赴检修现场开展“安全宣讲进现场”活动,从安全管理、起吊作业、高空作业、粉尘作业、脚手架作业、用电作业、焊接作业、现场安全隐患排查等方面,对现场全员进行安全再教育,并对现场安全文明施工、安全台账资料等进行全面检查。一系列举措为本次大修奠定了坚实的安全基础。
注重过程,用好质量“试金石”
此次2号机组A级检修分为汽轮机、发电机、锅炉三大部分,发电公司严格执行检修作业规范,全面强化大修各阶段质量控制力度,在解体检查、金属探伤、隐患排查、缺陷消除、系统回装、单体调试、整套启动等各环节上,认真落实“三级”验收制度,进行全方位把关。
该公司领导班子带队经常深入现场进行全方位巡查,组织各专业技术人员针对解体发现的问题进行现场讨论交流,理清思路,制定详细解决实施方案,限期保质解决现场问题,确保检修质量。

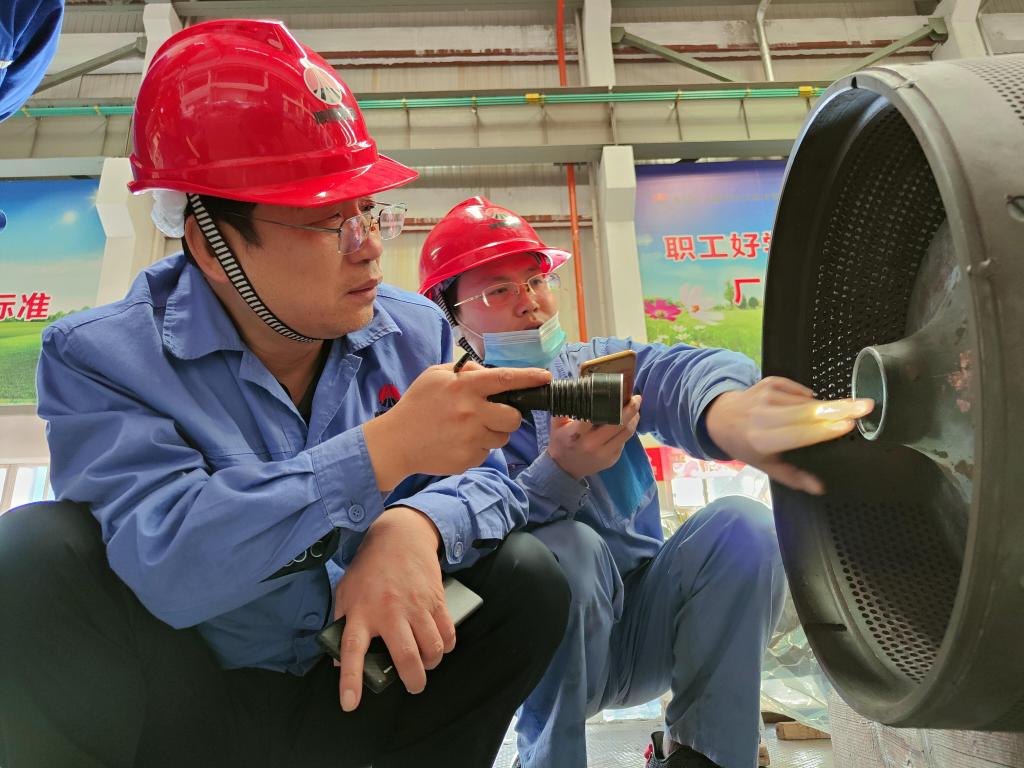

6月4日,检修人员在对高压主汽门进行检查时,发现门杆堵塞,无法正常移动,如果不能及时修复,将会影响汽轮机主线检修工期。该公司经理张代带领各专业主管开完早会便赶赴检修现场,仔细研究图纸与现场设备结构,经过研讨,判定汽门杆堵塞是因金属件长期高温高压表层氧化脱落所致,采用悬吊敲击方法成功将卡涩部件拆除,为高质量完成机组检修工作提供了有力保障。
发电机转子也是此次检修的重要部件之一,穿装开始前,汽机、电气专业技术负责人分别对起吊设施、专用工具以及发电机定子、转子的清理工作进行了详细检查。并对全体参与人员进行了专项安全技术交底,明确了每个人的具体工作内容,对发电机转子穿装的流程及注意事项进行了详细阐述,并逐一签字确认。穿装过程中,全员按照预先部署各就各位,指挥人员和行车司机紧密配合,谨慎指挥操作,施工人员严密监视动静间隙,不断调整转子的穿入量和中心位置,确保转子不与定子膛内部件发生碰撞、刮伤,每一步的穿入都要求做到精益求精。一道道指令,一声声哨响,触动着现场每一位工作人员,最终在大家的共同努力下,发电机转子精准就位。
把握机遇,打造成长“练兵场”
发电公司靶向一线班组,在打造精品检修工程的同时,紧抓本次机组A修黄金时机,深入开展全员培训,让此次A修真正成为员工成长、成才的“练兵场”。
“A修平均五年才会进行一次,这种机会非常难得,很多东西平时根本接触不到,只有由始至终扎根现场才能学到真本领。”本次汽轮机大修技术负责人杨增增说道。“这次培训不仅仅是在技术方面提前摸底,更从A修目的、意义开讲,让每个人开始就从思想上重视起来。开工后,安全措施是否到位、材料是否完备、服装是否符合规范、门禁制度是否严格执行等等,都是每日的必查项目。”谈到本次机组检修管理,发电二车间汽机专业副主任刘彦军说道。
“我是一块砖,哪里需要哪里搬。”发电二车间党支部充分发挥党员带头作用,提前3天高效完成了系统隔离工作,保证A修按时开工;隔离真空期,党员带头穿梭在各个系统阀门旁,查漏补缺、完善台账、夯实基础一个不落;后期攻坚阶段严格把关,风雨无阻,如期完成各个系统的恢复工作,保障了A修工期可控在控;冲锋在检修一线的青年突击队,主动承揽重大任务,大大提高了工作效率的同时彰显了青年作为。
本次A级检修的顺利完成,充分展示了发电公司干部职工为企而战、顽强拼搏、能打胜仗的优良作风,用实际行动刷新记录,实现了安全质量与经济效益的“双丰收”。(史灏 王鹏 刘彦君)
