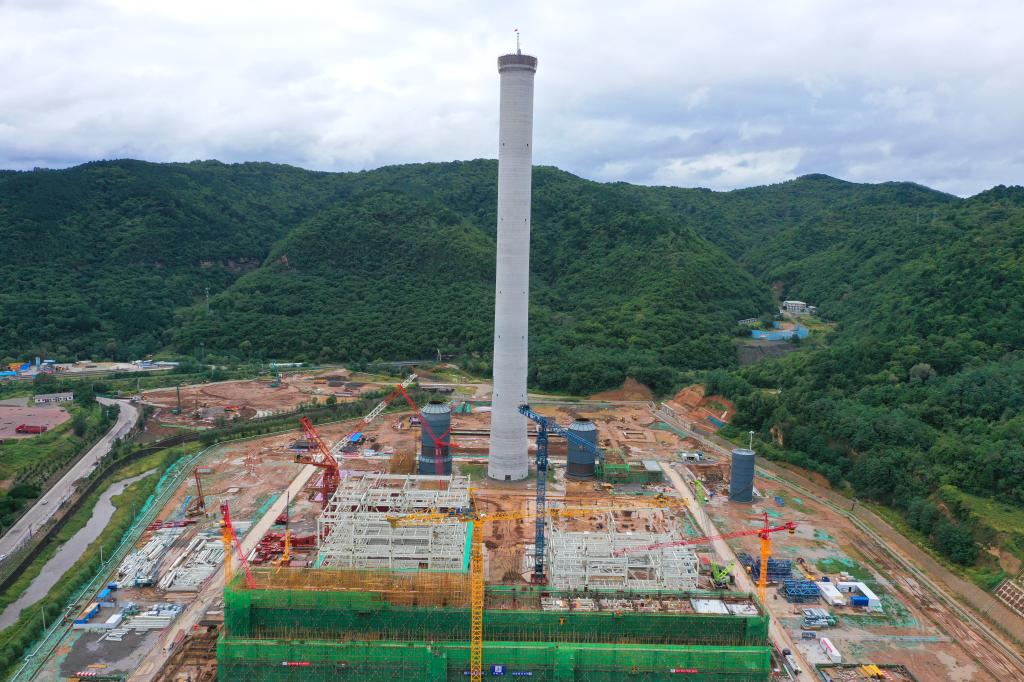

金秋送爽、丹桂飘香。9月4日,在黄陵矿业2×660MW电厂项目工地上,233米的烟囱喜获封顶。
烟囱作为该电厂标志性建筑物之一,采用目前国内较为先进成熟的翻模施工技术,通过封闭的提升平台循环提升内外模板,实现不间断流水施工作业。每一板模高为1.5米,共计155.5模。其外筒壁高233米,地面处筒壁内半径为11米,筒壁厚度为0.65米;最高处筒壁内半径为8.75米,筒壁厚度为0.350米。
该烟囱自2020年10月30日开始桩基施工,受严寒、降雨多等极端天气影响,工期紧、任务重,为确保“安全、优质、高效”按计划完成烟囱筒身到顶的目标,黄陵发电公司精心组织,科学安排,狠抓安全管理,严格质量创优,强化进度管控,在保证混凝土强度达到设计要求前提下,实施24小时三班倒交叉作业。在各方的协同努力下,烟囱从基础土方开挖,到基础大体积混凝土浇筑完成,再到筒壁施工到顶,比原计划里程碑节点提前了90天。此次烟囱筒壁的提前到顶是项目开工以来又一个重要里程碑的胜利,将为黄陵矿业2×660MW电厂实现2022年底双机双投打下坚实的基础。(李发波)
