机电公司:矿区供电系统灾后重建工作圆满收官

发布时间:2022-06-02 12:18:26 作者:屈伟

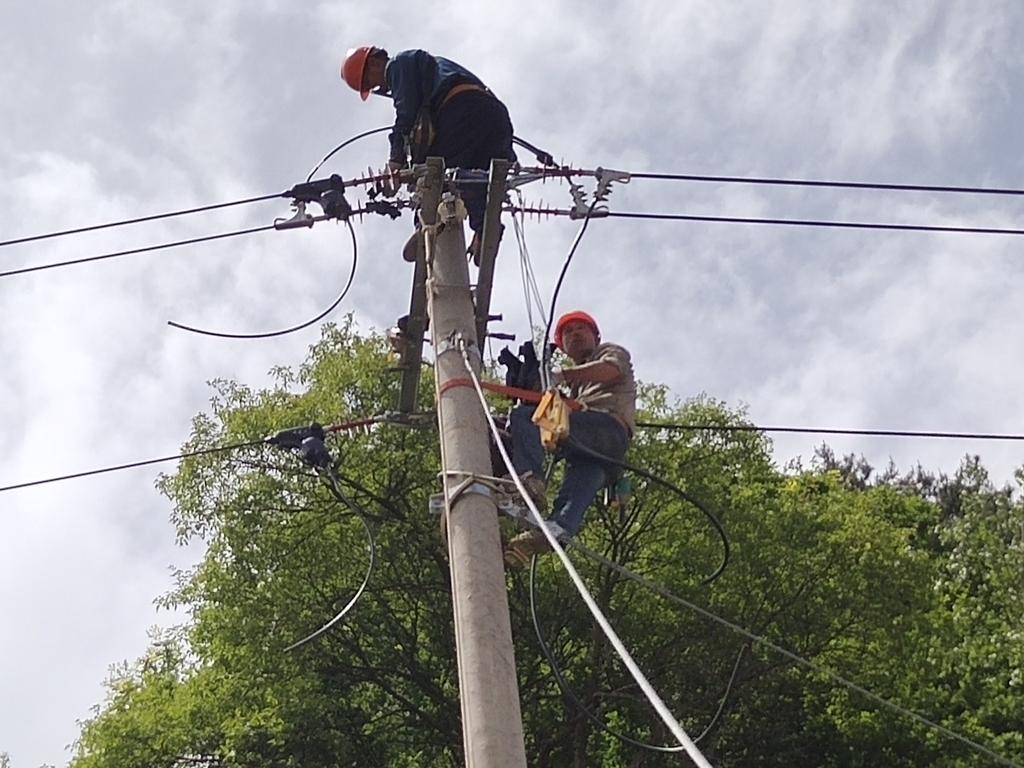

“林湾减压站10千伏配电室,上畛子支线10102开关试送成功。”5月31日,在双扇门支沟供电线路灾后重建现场,随着矿区10千伏供水一回架空线路最后一段支线电源搭接成功,标志着历时三个多月的矿区供电系统灾后重建工程圆满收官,矿区水源的供电保障能力得到大幅提升。

2021年9月底,黄陵矿区连续强降雨,致使河水暴涨,河流改道,部分道路冲毁,10千伏供水线路供电设施遭遇不同程度受损,致使整个矿区生产生活及店头镇街道用水中断,形势十分严峻,经过20余天全力抢修,临时供电系统恢复运行。为全面夯实供电基础,确保水源可靠,在矿业公司统筹安排部署下,机电公司超前谋划、科学施工,年初便启动了供水线路灾后重建工作。

供水一、二回架空线路改造工程分布在上畛子七沟一川内,点多、线长、面广,为确保灾后重建施工进度,该公司组织专业技术人员进行了多次现场徒步勘察设计,选定新杆塔位置,针对不同区域、不同性质的治理工程分别制定了《灾后治理施工方案》《安全技术组织措施》《施工作业标准》,确保现场施工有规可依、有章可循。

由于不间断的新冠肺炎疫情及征地因素,严重影响施工进度。该公司一方面强化对外协调沟通,力排干扰因素;一方狠抓现场监管,确保工程质量。坚持内外并举,双管齐下.按照“早安排、早落实、抢进度”的工作方针,成立了灾后治理工作专班,将工程技术人员划分为现场管理组及对外协调组,对施工现场进行督导协调,两个工作小组同步进行、一体推进,确保灾后治理工作稳步有序开展。

“供水二回线路已于5月23日完成电源搭接,较预期提前10天完成投运任务。”该公司现场负责人闫海彬介绍。

本次供电线路灾后重建总计更换水泥杆93根,新安装钢管塔4处,坚持“远离河道”方针,主要沿黄畛公路布线选址,将以前的8米、12米水泥杆替换为15米、18米杆,增加地埋深度,并设立稳定拉线。针对必须跨河的两端杆塔直接升级地面高度为18米的钢管塔,塔基采用混凝土灌注桩,内衬钢筋笼加固,地埋深度达到足足6米,同时对部分塔基周边修筑护墩,全面护航塔基基础。

“经过本轮选址变更、杆塔升级改装后,10千伏供水架空线路的牢固度进一步优化,抗洪能力得到有效提升,矿区供水系统稳定性进一步提升。”该公司经理徐建军表示。

下一步,机电公司将针对10千伏供水架空线路开展雨季专项特巡,增加日常巡检频次,重点对各杆塔塔基及护墩密切关注,为矿区水源供电提供坚强保障。(屈伟)
