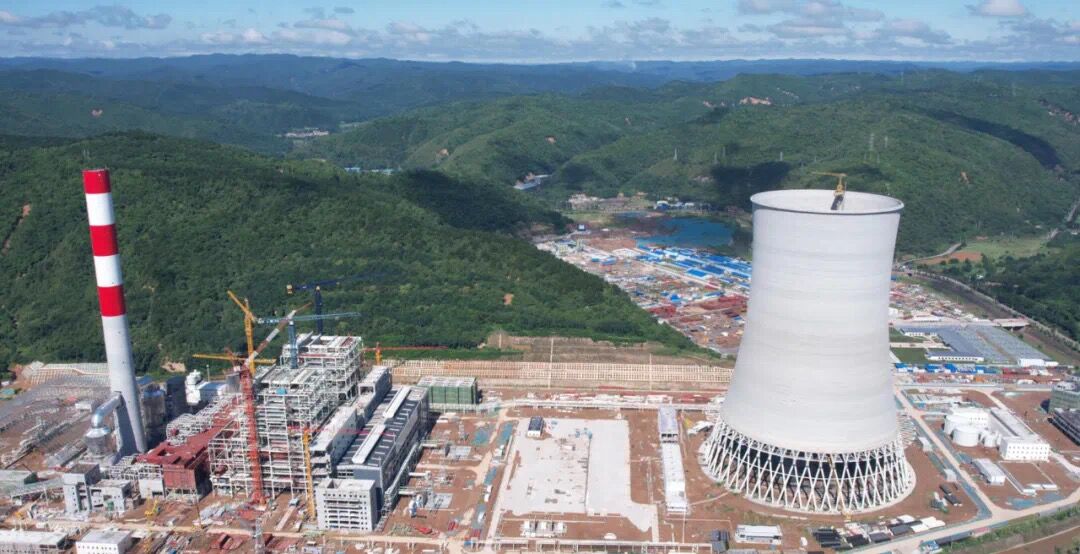

黄陵发电公司:2×660MW电厂项目倒送电一次成功

发布时间:2022-08-01 16:54:59 作者:杨超 高铸



7月29日,黄陵发电公司2×660MW电厂项目倒送电一次成功。这是该项目推进中又一重大里程碑节点,为机组的整套启动奠定了坚实基础,为实现年底并网发电提供了有力保障。

早上10点,在该公司施工现场,所有工作人员都在为即将进行的倒送电进行前期准备工作,按照通电试验调试方案,工作人员对所有受电区域的设备进行了全面检查,确保所有信号、仪表准确无误。

16时36分,设备检查完毕,随着延安地调下令,项目现场总指挥发出指令,倒送电工作正式开始。

一次带电成功、二次带电成功、三次带电成功,110kV线路带电正常。

一次冲击成功、二次冲击成功、三次冲击成功、四次冲击成功、五次冲击成功,启备变各项参数正常,运行稳定。

22时15分,在大家的一片欢呼声中,110kV系统倒送电圆满完成,110kV高压电缆、1、2号机10kV配电室干式变及相关倒受电设备各项指标均满足技术标准。

受电过程中,所有操作一气呵成,现场操作人员严格按照厂用电受电操作规程进行检查、记录、验收。整个环节运行人员共执行操作步骤290余条,无一失误。此次倒送电的电源是从黄热电厂110kV变电站1357热燃开关通过架空、地埋线路送至黄陵发电公司启备变,线路总长1.5公里。

“在过去的一周里,我们每天都进行演练,不断优化程序流程,今天用了5小时39分完成此次倒送电,是大家努力和付出换来的成绩。”该公司生产准备部郭旭超高兴地说道。

“倒送电是电网向电厂反向送电的过程,是项目建设从安装阶段步入调试阶段的标志,此次倒送电有两个目的,一是检验项目110kV系统及厂用10kV系统在全电压下的运行状况;二是为2×660MW电厂设备启动之前提供可靠的电源保证。”该公司工程技术部部长艾郑介绍道。

据悉,为确保此次倒送电顺利进行,该公司工程技术部、生产准备部会同设计、安装、调试、监理等单位,对倒送电工作进行了精细筹划和周密部署,多次召开专题例会进行部署,并列出了详细的任务清单,明确各方分工、强化进度细节,确保了倒送电各项工作有序开展。

倒送电的圆满完成为后续试运行工作提供了强有力的保障,黄陵发电公司将以更加实干争先的奋进姿态,提升精细化管理水平、筑牢安全生产基石,全力冲刺年底并网发电的任务目标,以优异的成绩迎接党的二十大胜利召开。(杨超 高铸)
