机电公司圆满完成2×660MW电厂项目建设第一阶段供水保障任务

发布时间:2023-03-27 16:36:33 作者:张辉 张浩

为保障2×660MW电厂项目锅炉点火及吹管作业顺利进行,连日来,机电公司将保障电厂项目建设供水稳定列为当前工作重点,经过多次研判分析,通过统筹协调、合理调度、均衡供水等多项举措,圆满完成了电厂项目建设过程中第一阶段供水保障任务。

据了解,黄陵矿业水务系统的供水源头取自于上畛子林区七沟一川28口水源井,随着近年来黄陵矿业转型升级迈入快车道,生产规模不断扩大,新建单位逐步增多,生产生活用水需求量骤然增长,矿区所有用水单位日消耗量与供水量基本处于平衡状态。

“2×660MW电厂项目建设进入冲刺阶段以来,供水系统供需平衡被打破,近期电厂项目进入锅炉点火及吹管作业阶段,较大的用水消耗量给矿区供水系统带来不小压力。”机电公司水厂厂长李波介绍。

面对着较大的供水缺口,如何在不影响矿井生产用水的情况下,“挤”出足够的水量,保障电厂项目建设供用水稳定,确保锅炉点火及吹管作业顺利完成,成为机电公司当前阶段最重要的任务。

该公司提前与一、二号球友会(中国)、三期电厂等重要用水单位及时沟通,采取错峰供应的方式,将28口水泵全部开启,利用用水低谷期快速向高位水池补水,以确保2×660MW电厂项目建设及矿区整体供水系统运行不受影响。同时,在不影响居民基本用水的情况下,对供水系统采取“截流”的方式,间歇性停供外围民居用水,以缓解项目建设用水之“渴”。

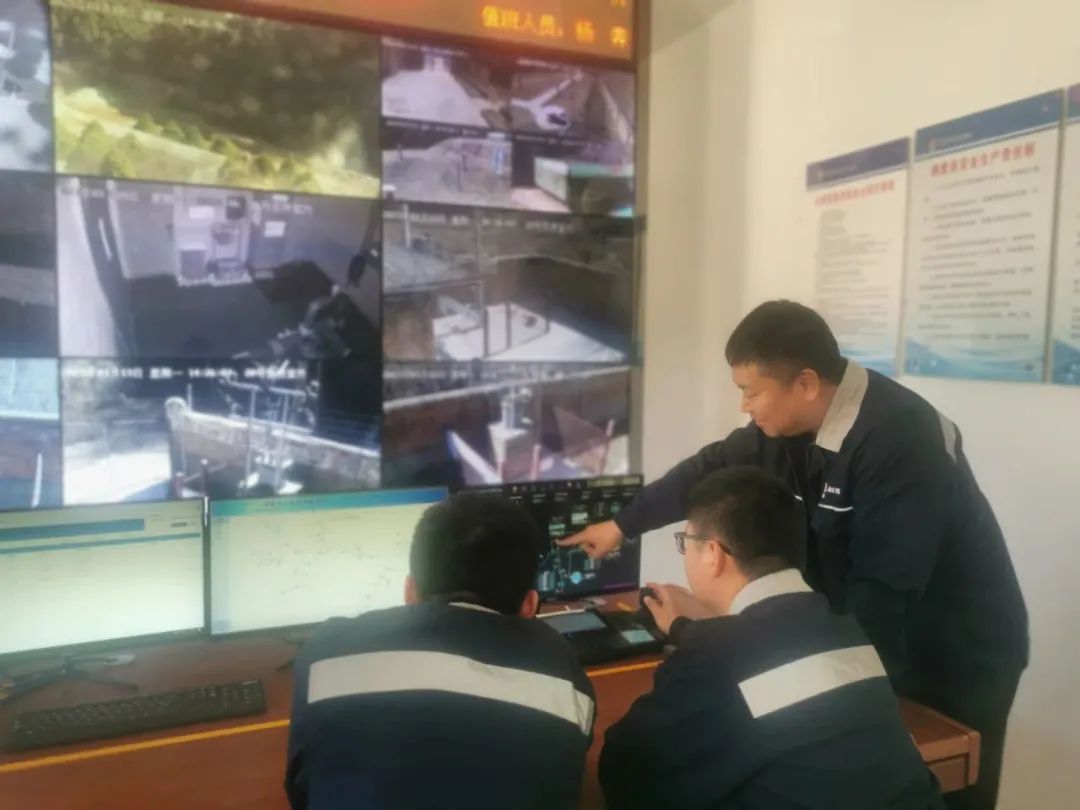

为确保供水系统设备设施运行正常,该公司安排调度员24小时监测系统供水量和高位水池蓄水量,强化水泵房、供水管道及阀门设备设施的安全管理,并将水泵启停模式由智能调节切换为人工远程控制,根据实际用水情况,人工将可供调节的水泵进行多频次、短时间远程切换,使水泵能得到正常“休息”,促使水井动静水位及时恢复,延长水井使用寿命的同时,保障用水供应稳定。

“我们将持续跟踪供水系统用水情况,采取科学、合理、高效的供需方式,多措并举,全力以赴保障矿区生产生活及重点项目建设用水安全稳定。”该公司经理徐建军说道。
