项目建设火热,进展捷报频传。随着2×660MW电厂项目1号锅炉酸、碱洗的完成,3月8日,1号锅炉空气动力场试验圆满完成,标志着1号锅炉烟风系统全部安装、调试完成,保证了锅炉燃烧的安全性,为下一步锅炉点火冲管及整套启动创造了必要条件。

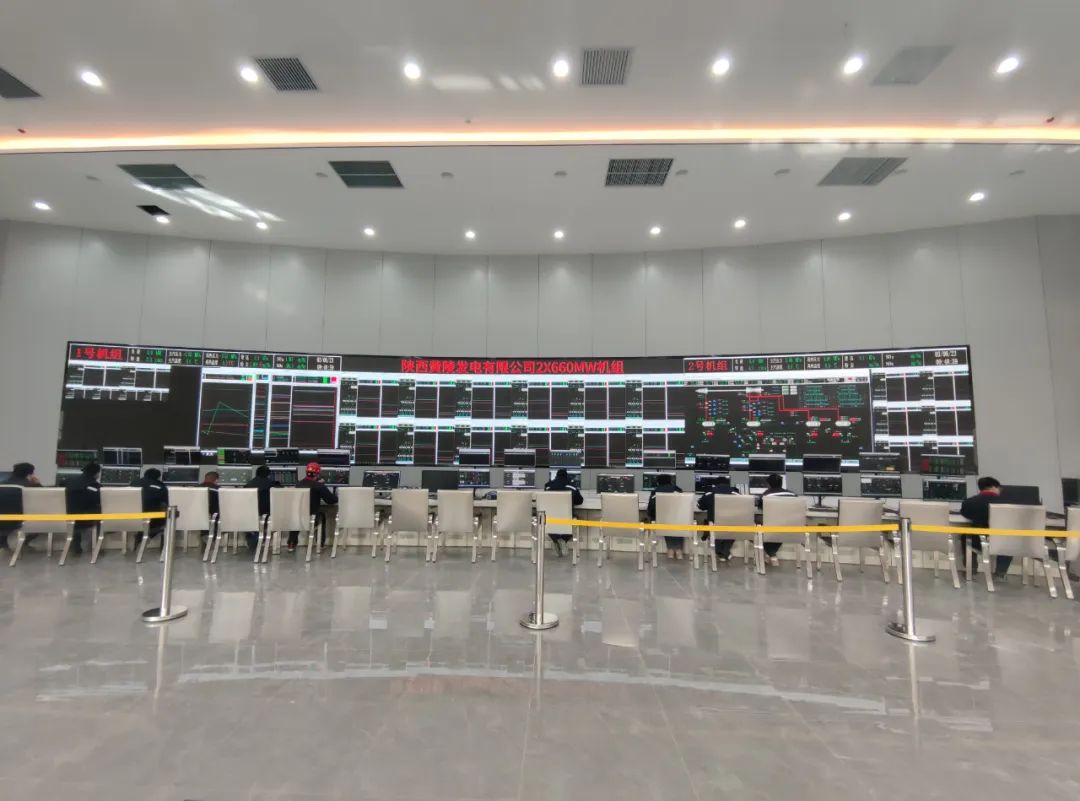

“锅炉空气动力场试验,是对锅炉烟风系统的测压装置、风烟挡板等进行全面检查,同时对系统内测速装置进行标定,对风烟系统进行必要调整,使各粉管来粉均匀,进而为锅炉热态运行进行燃烧调整提供合理的配风参数。保证机组在额定出力工况下长期稳定运行。”该公司生产准备部郭旭超介绍道。

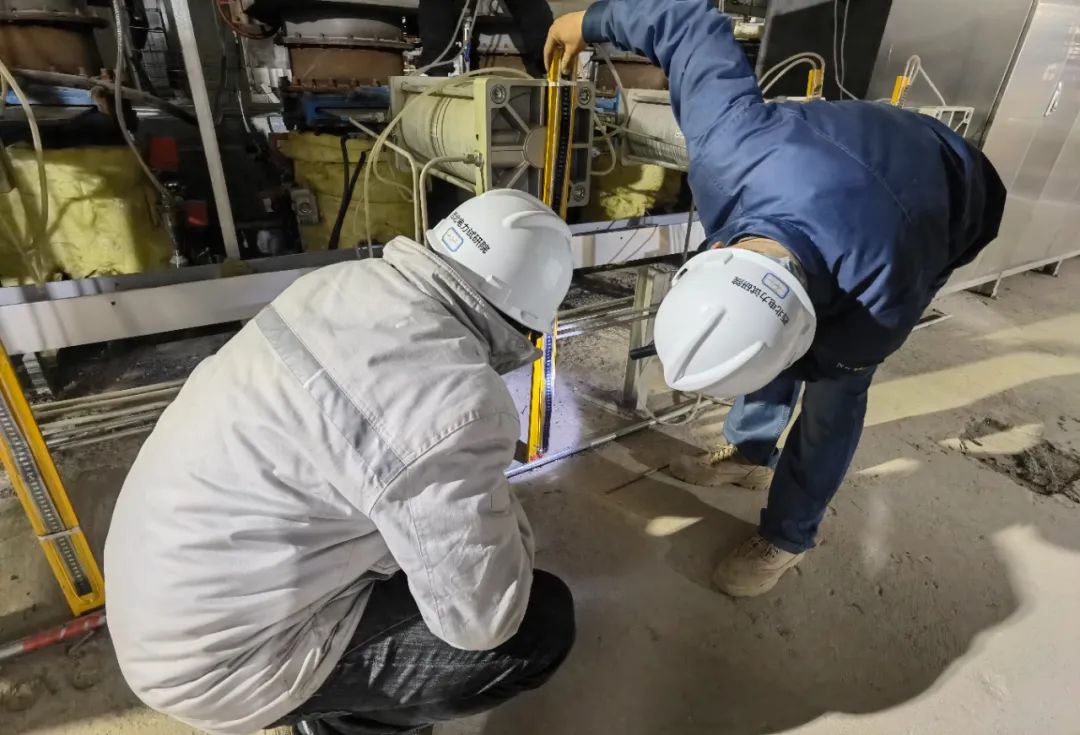

空气动力场试验是火力发电厂基建工程重点控制项目之一。为了保证试验顺利完成,该公司精心策划、周密部署,积极协调解决现场各种问题,多次召开专题会,对作业人员进行了详细的安全技术交底,试验时安排专人监护试验区域,确保试验安全。期间,大家密切配合,提前完成一次风机、送风机、引风机以及燃烧器等部位相关风门、挡板的调试和消缺工作,高效完成风机本体及附属系统的调试工作,顺利实现所有风机的联合启动试转工作。
本次试验先后完成了锅炉一次风速标定与调平、二次风量标定、二次风门挡板特性试验、炉内动力场测试和风烟系统严密性等项目,有效冷态模拟运行工况,直观检查了炉膛内气流的分布、扩散、扰动、混合等现象。相关人员全程跟踪试验进展,详细记录试验数据,做到及时发现问题、及时解决问题,为后期锅炉热态安全运行扫清障碍。
