球友会网页版-球友会(中国)

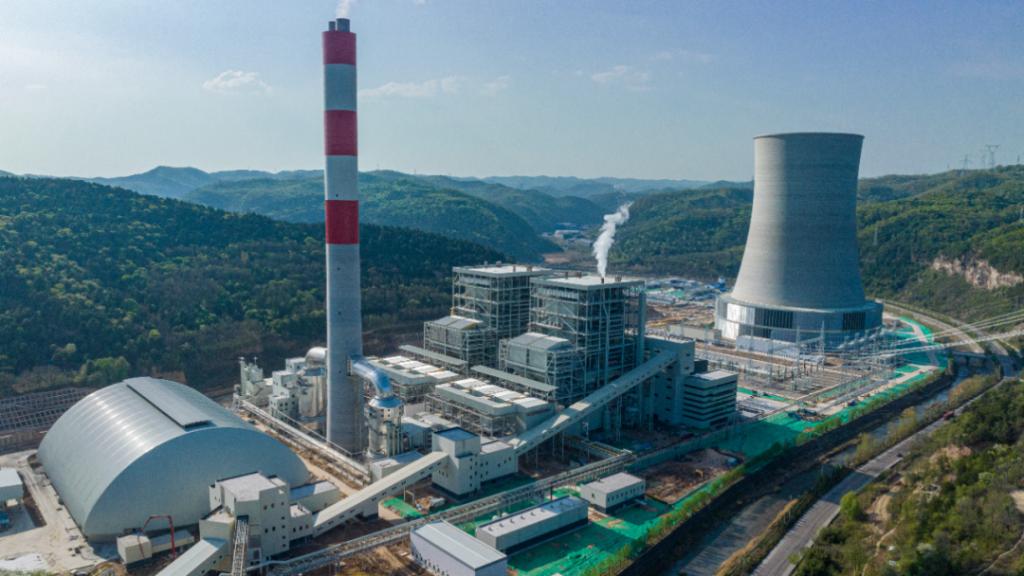

2×660MW电厂项目1号机组进入168h满负荷试运阶段

发布时间:2023-05-15 19:08:54 作者:杨超 艾郑 郭旭超

“您好,我是陕西黄陵发电有限公司(印池电厂)值长马利,现在印池电厂1号机组负荷660MW,机组各参数正常,运行稳定,申请进入168h满负荷试运,请网调批准。”

“同意印池电厂1号机组进入168h满负荷试运。”

一段简单的对话,承载着所有黄陵发电人多年来的艰苦奋斗和豪情壮志,意味着黄陵发电人700多个日日夜夜的默默坚守和无私奉献即将修成正果。

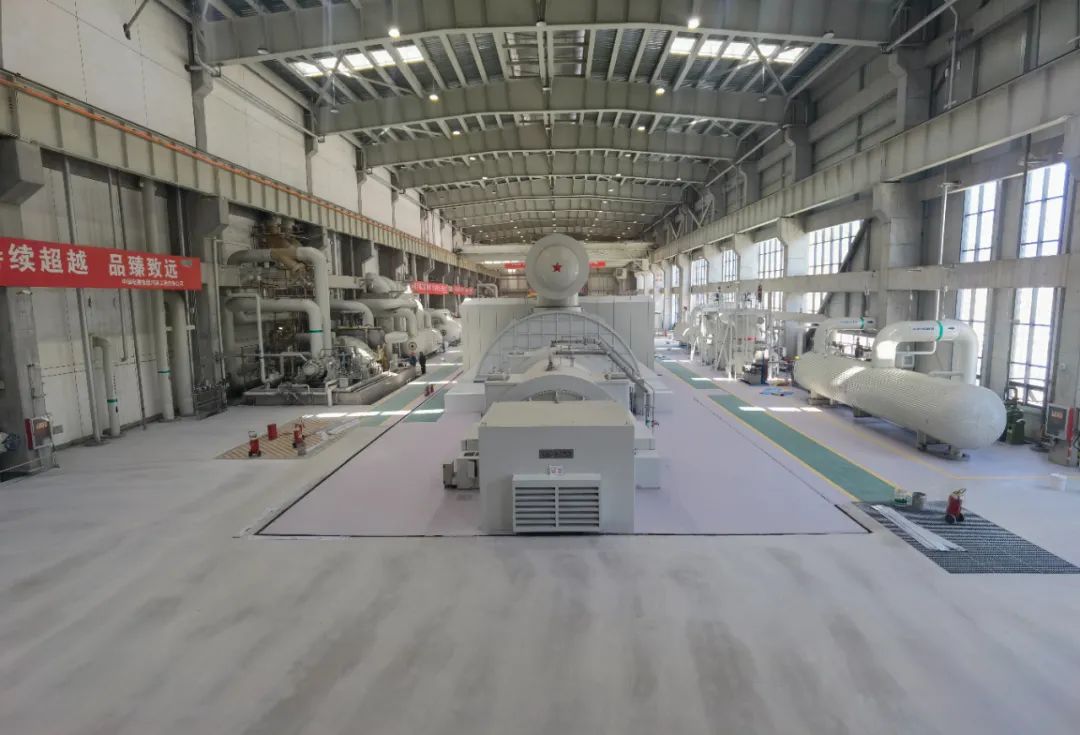

5月12日23:00,1号机组负荷稳定至660MW,经过全面检查,各项指标及运行参数稳定,机组保护投入率100%。

5月13日00:02分,2×660MW电厂项目1号机组正式进入168h满负荷试运阶段。

自4月20日1号机组首次并网成功以来,黄陵发电公司立即组织各专业工作小组全力推进168h满负荷试运前的各项准备工作。按照《火力发电厂调试技术规范》要求,先后顺利完成了负荷扰动、一次调频、AGC、AVC、CCS优化、RB等十几项试验,各项运行参数、能耗指标均达到设计水平。

168h满负荷试运前,施工、调试、生产、监理、建设单位再次按照《机组进入满负荷试运条件检查表》《机组整套启动试运条件检查表》逐项对各所有条件进行了梳理检查,并签字确认。试运期间,各专业小组人员进行24小时轮流值班,随时协调解决试运期间相关问题,全力保障1号机组顺利通过168h满负荷试运。

同日,该2×660MW电厂项目2号机组于06:00顺利完成锅炉蒸汽吹管工作。本次吹管正式吹扫121次,其中再热器第114、115次连续打靶合格;过热器第120、121次连续打靶合格,吹管系数符合吹管导则要求,吹管效果良好。标志着2号机组已进入投产发电的冲刺阶段,更加坚定了全体干部职工对“双机双投”的信心和决心。

友情链接:

版权所有:球友会网页版,球友会(中国)(黄陵矿业集团有限责任公司)

地址:陕西省黄陵县店头镇    邮编:727307    技术支持:黄陵矿业信息中心

Copyright(C) 2011 Huangling Mining Group   E-mail:txzx@hlkyjt.com.cn

陕公网安备61063202000102号     陕ICP备案05006082号
