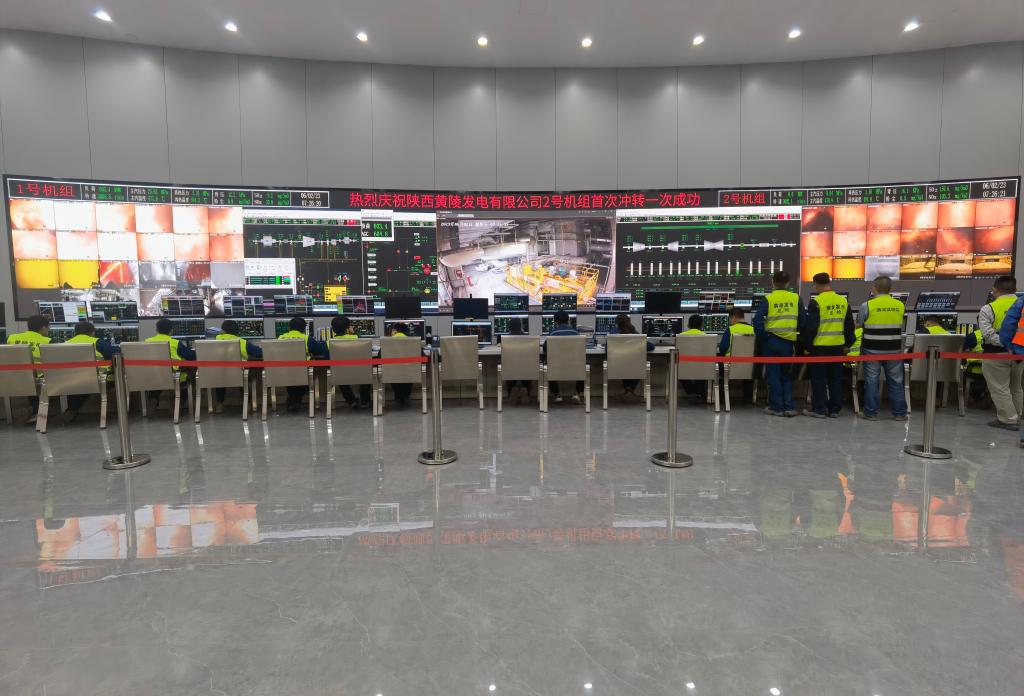

6月2日03时40分,黄陵发电公司2×660MW电厂项目现场传来喜讯,2号汽轮发电机组冲转一次成功,达到额定转速3000转并成功定速,机组振动优良,各项指标稳定。
为保证2号汽轮发电机组首次冲转一次成功,黄陵发电公司坚持“高标准、高质量、高效率”做好首次冲转准备工作,冲转前对汽轮机关键数据、重要流程反复研究论证,并制定详细的安全技术措施。同时组织加强各参建单位的协调配合,对冲转前条件进行检查确认。冲转过程中,各单位技术人员现场值守,全过程监视机组运行情况,确保机组安全稳定运行。
在汽轮机冲转过程中,现场作业人员通过开展现场条件确认、联合检查、实时记录、认真检查汽轮机大轴振动及异音等专业操作,经过运行人员适时调整,在500转、1500转、2350转暖机过程中,各项指标均优良,随着汽轮机转速平稳升至3000转额定转速,轴振、瓦振、瓦温等各项指标均满足规范要求,黄陵发电公司2号汽轮发电机组首次冲转顺利完成。
2号汽轮发电机组定速3000转一次成功,是该项目继2号机组锅炉吹管合格、启委会顺利召开之后实现的又一重大里程碑节点,标志着2号机组已具备整套启动条件,即将并网发电,为下一步168h满负荷试运奠定了坚实基础。
