连日来,黄陵发电公司统筹推进疫情防控和项目建设,切实做到疫情防控不松懈,项目建设不停步,跑出了项目建设“加速度”。
走进2×660MW电厂项目施工现场,机器轰鸣不断,车辆穿梭往来,项目作业面上各个岗位的施工人员在做好个人防护的同时,正在井然有序地进行作业。

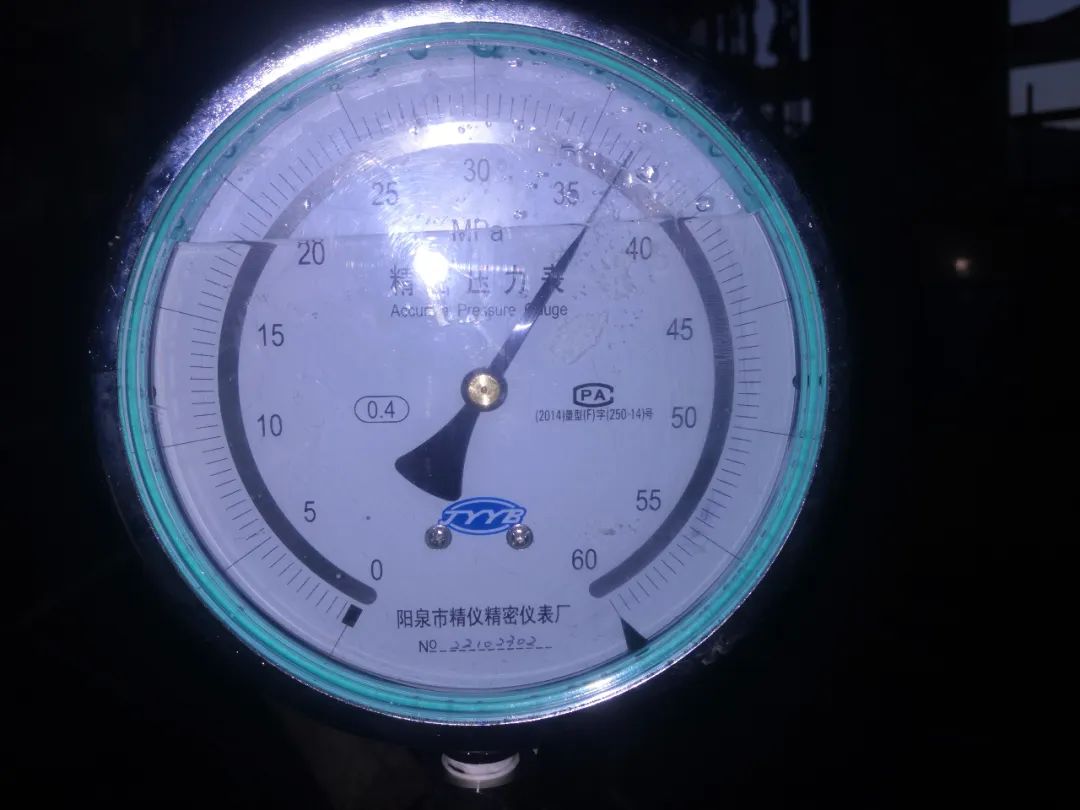

11月26日,2号锅炉水压试验一次成功。
“与1号锅炉相比,2号锅炉水压期间已进入冬季,11月份昼夜温差大,夜间温度低至零度以下,因此,我们除了关注设备安装、焊口焊接质量外,还要格外关注水压期间环境温度及上水温度,水压试验后的锅炉放水防冻也是一项重点工作。”该公司工程技术部王鹏介绍道。
为确保此次水压试验一次成功,黄陵发电公司积极协调投运老厂来汽,加热锅炉上水温度,给锅炉分布装设临时暖风机、汽暖,伴热带伴热外漏管道等多种措施,保证上水温度及环境温度达到要求,有效避免低温造成的管道受冻。
据悉,2号锅炉受压焊口44114道,承压焊口探伤一次合格率 99.83%。水压试验成功是该工程2号锅炉又一个重要里程碑节点,标志着2号锅炉本体及管路系统安装工作基本结束,为后续酸洗吹管等工序创造有利条件。
11月28日,厂内输煤系统实现全线贯通。
“输煤系统是保障机组燃煤供应的运输线,是电厂发电系统运转的生命线,是直接制约电厂能否顺利投产的关键环节,对项目按期投产有着极其重要的意义。”
厂内输煤系统由带式输送机和输煤栈桥组成,带式输送机总长为1085.8米,输煤栈桥总长248米,采用桩基础、立柱及桁架钢结构设计,投产后每小时上煤量为1000吨。
黄陵发电公司厂内输煤系统全线贯通,标志着输煤系统设备安装进入全面冲刺阶段,为后续的锅炉点火、吹管等工作顺利开展提供了有力保障。
12月1日,2号汽轮机一次扣缸成功。
2号汽轮机历时49小时一次扣缸成功,这是继发电机转子穿装、锅炉水压试验成功后,2号机组实现的又一重要里程碑节点。
11月29日早上9点,扣缸工作正式开始,扣缸期间,施工人员对每道工序、每个环节做到精益求精,监理人员全过程旁站监督,在全体参建人员的高度配合下,隔板、轴承、转子及缸体等部件精准吊入汽缸内。经过49小时的连续奋战,12月1日10时26分,汽缸盖严丝合缝地扣在汽缸上,标志着2号机组汽轮机扣缸顺利完成。
2号汽轮机扣缸顺利完成,为后续机组调试、整套启动奠定了坚实的基础。
当前,已进入冲刺年度各项任务目标的关键时期,黄陵发电公司将压实工作责任,明确工作时限,全力以赴推动项目建设提速提质提效。
版权所有:球友会网页版,球友会(中国)(黄陵矿业集团有限责任公司)
地址:陕西省黄陵县店头镇 邮编:727307 技术支持:黄陵矿业信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陕公网安备61063202000102号 陕ICP备案05006082号
