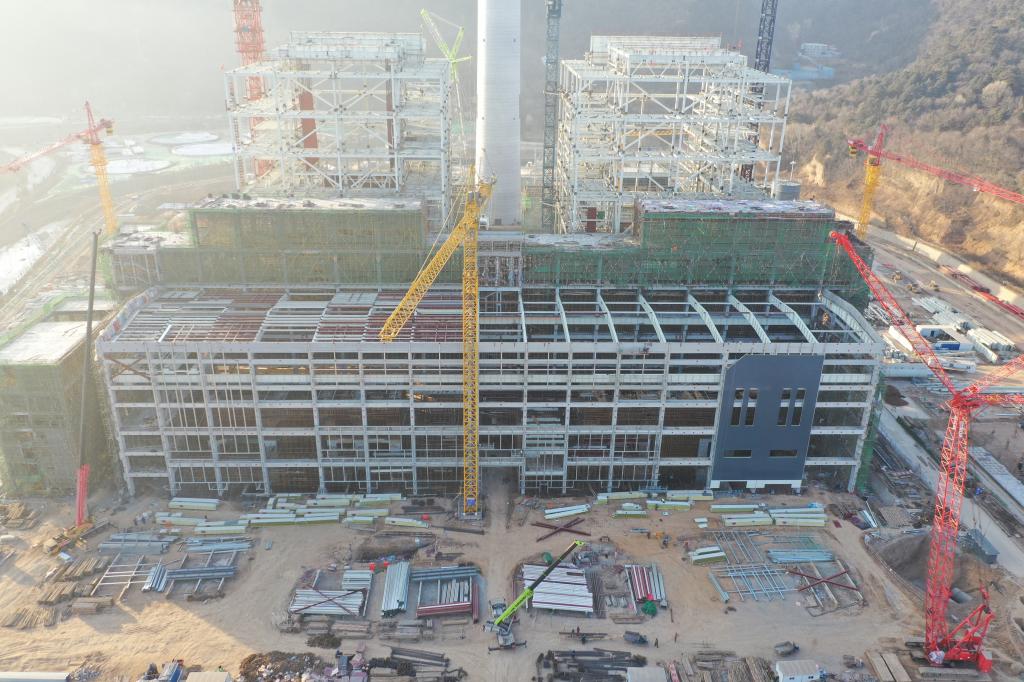

寒冬传捷报,奋战迎春归。2022年1月15日,随着黄陵发电公司2×660MW电厂项目煤仓间最后一罐混凝土顺利浇筑完成,标志着承载电厂核心设备的主厂房主体结构到顶。
据悉,2×660MW电厂项目主厂房煤仓间总长176米,宽12米,高54米。自2021年7月1日基础工程完工至煤仓间到顶历时198天。在整个施工期间,面临材料交货延迟、洪涝灾害侵袭、疫情及严寒天气施工等多重考验,该公司坚持“靠前部署、统筹优化、动态调整”的原则,精心组织、快速推进,积极协调解决施工中出现的各类问题,合理调整施工工序,安全、高效、优质地完成了主厂房主体结构施工任务,按期实现主厂房结构到顶节点目标。
此次主厂房主体结构到顶是继汽轮机基座浇筑完成后,实现的又一项重要目标节点,对项目整体进度推进具有重要的意义。与此同时,2022年1月11日,1号电除尘钢架开始吊装,1月16日,灰渣综合利用钢板仓基础全部施工完成,也为后续工程建设奠定了良好的基础。
下一步,黄陵发电公司将继续发扬攻坚克难、只争朝夕的实干精神,统筹做好春节期间“斗严寒 战疫情”施工组织和节后全面复工工作安排,确保2022年底实现机组并网发电目标,努力为矿业公司做大做强电力产业谱写高质量发展新篇章作出更大贡献。(杨超 严灏)
